龙阳路项目A、D区大底板顺利浇筑
编辑:gslfcs.com  来源:上海市工商联房地产商会  日期: 2023-6-11

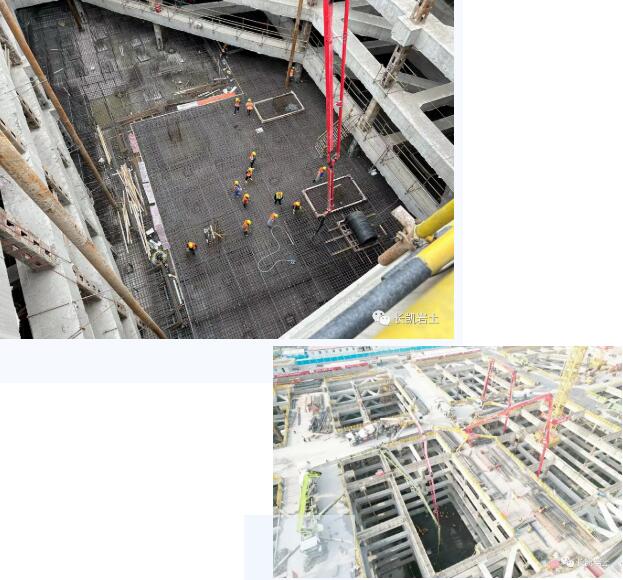

  春末夏初,最美五月天。5月20日,龙阳路交通枢纽中片区04街坊A、D区深基坑大底板顺利浇筑完成,标志着我司在A、D两区降水工程历时8个月,于此刻圆满完成,在上海昼夜繁华的CBD上演了一场盛大的施工盛宴,施工人员攻坚克难,勠力同心,不懈努力,不畏艰难,坚守一线奋力抢进度,抓生产,全面掀起大干高潮,挥洒汗水留下坚定足迹。


  项目概况

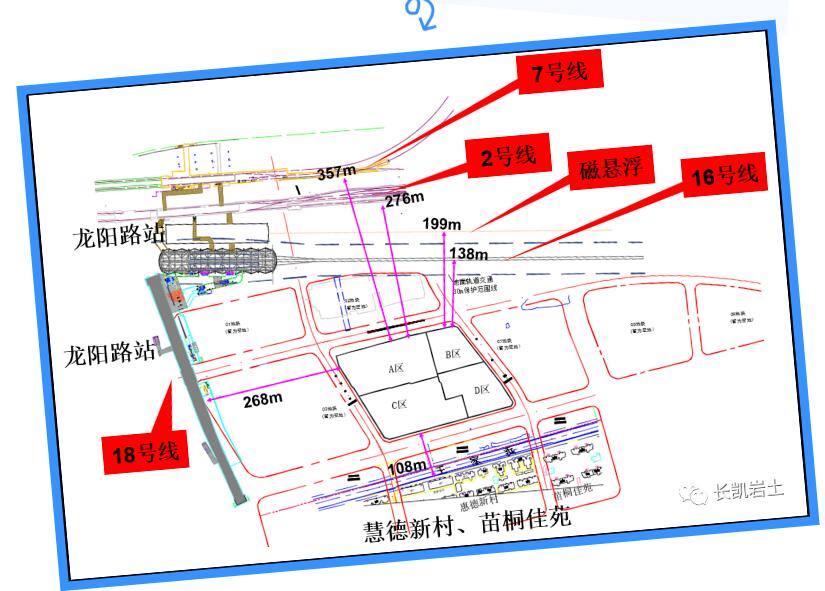

  位于上海市浦东新区龙阳路地块,基地东至规划黄桐路,南至规划前程路,西至规划申波北路,北至规划龙通路。周边环境复杂,北侧4条轨道交通线、西侧1条轨道交通线。本项目主要建筑功能为办公和商业,项目用地面积约6.1万m²,分4个区进行施工,施工顺序AD区对角开挖完成结构出±0后,继续施工开挖BC区。基坑开挖深度25-29.8m左右,塔楼深坑已揭穿第⑦层承压水,需将承压水降至开挖面以下,即安全水位埋深达到了32m。止水帷幕采用TRD悬挂止水,承压水降水风险极大。


  该降水工程于2022年9月15日进场施工,施工任务重,工期紧,在总公司领导的悉心指导下,杭州分公司团队团结协作、不懈努力、不畏艰难下项目顺利开工,并按期完成了成井施工任务。

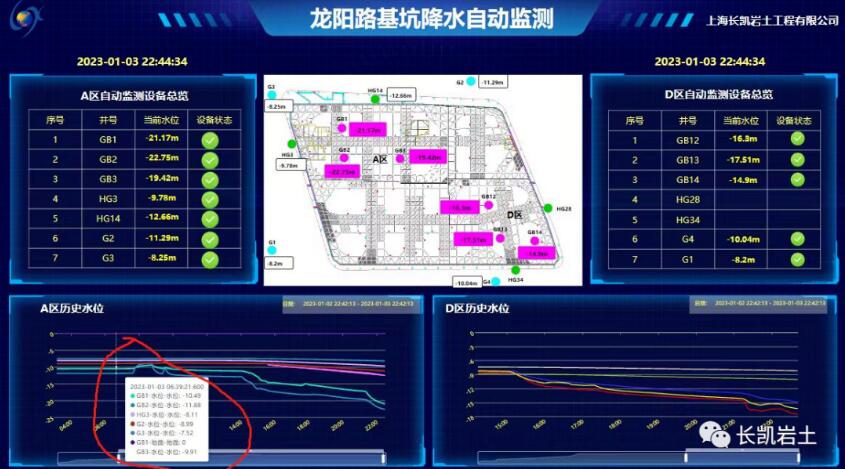

  抽水试验数据显示,坑内降低承压水头较困难,同时坑外降深较大,超出了设计预估值,坑内外水力联系明显。我司积极配合总包单位进行多次现场抽水和回灌试验,对降水方案及时优化和调整,增大了坑内减压井的安全储备,同时加强了坑外回灌的措施。现场的严格管理确保了基坑的安全开挖,水位自动化监测系统的应用,实现了水位采集、预警的及时性。截至2023年5月20日,大底板浇筑完成,监测数据在可控范围内,抽灌一体化运行有效解决了龙阳路项目基坑开挖的难题。同时也为后续地块围护设计和基坑降水提供了有效、全面的技术参数和施工经验。
